新的里昂-都灵铁路:消除阿尔卑斯山的瓶颈
马里奥Virano,马上告诉-Tunnel Euralpin Lyon Turin General Director, celebrates the project’s milestone as 80 per cent of the contracts are awarded, reflecting on the time and expertise needed to reach this point, while looking ahead to the end goal – the central rail link in the Mediterranean Corridor.
这个项目以及我们是怎么做到的
对于新的里昂-都灵铁路来说,2021年标志着一个转折点,整个跨界基础隧道的合同将被授予。这是该项目的一个重要里程碑,它是在意大利和法国完成复杂的审批程序(于2017年结束)之后,甚至在此之前,终止了基本的可行性和研究阶段。
今天,马上告诉- 该项目的法国意大利公共推动者 - 正在努力实现一个具有欧洲职业和成为绿色交易的一部分的项目的项目,因为至少有两个原因:铁路向脱碳提供的贡献,与现有的山区线相比,基础隧道需要较低的能量消耗。更不用说ALPS的运费和乘客运输的时间和成本大幅减少。
里昂-都灵线的跨界段是地中海走廊(位于欧洲东西轴线上)的中心环节,这是TEN-T运输网络的九个轴线之一。新的基础设施为阿尔卑斯山以南的西欧和中欧提供了一条连接;它的目的是促进地中海欧洲国家的经济交流,加强其竞争力货运/客运铁路网,也经过主要的海上和内河港口、大城市和机场。
跨境部分连接了圣事德马里安(Savoie,France)和Susa(意大利皮埃蒙特)的国际电视台,新铁路连接到现有线路。它长65公里,其中89%穿过隧道,大部分地上的地面设施都在内置区域。关键要素是Mont Cenis基础隧道(双管,单轨道),列车将通过该隧道(具有单轨道)。其长度为57.5公里(法国45公里,意大利12.5公里),这是世界上最长的铁路隧道。
在现有历史铁路线通过的Fréjus铁路隧道(海拔1300米)开通150年后,新铁路线的建设是满足现有交通标准的解决方案,并使铁路运输更具竞争力。
在意大利领土上的参与性进程的结果不仅标志着路线的彻底改变,而且也改变了反对意见,今天苏萨山谷的所有管理者不再站在反对该项目的前线。
目前的进展
今天,在法国领土上的海底隧道竞标中获胜的13家新公司即将在建筑工地上建厂。他们加入了150多家公司和专业人士的行列,在该项目的各个方面开展工作,从工程、挖掘、环境监测到供应。
授予了隧道80%的合同,代表了法国领土上100%的路线,这标志着一个重大的进步,加上授予了剩余的20%(意大利领土上的所有),将成为在与欧洲联盟确定的时限内完成任务的决定性转折点,该时限也可能考虑到大流行病的影响。

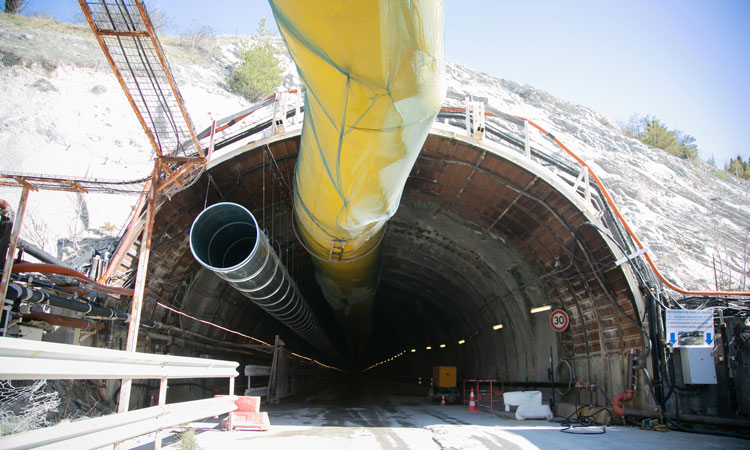

在基础隧道上,工作正在推进,火车将通过的南隧道10公里已经完成:9公里已经使用Federica隧道掘进机挖掘,而圣马丁-拉-波特的工作仍在按照传统方法进行。在推进基础隧道的同时,在法国和意大利的领土上也在进行地面上的工作。
在跨境区,分配的工作将从接入点已经完成:四个访问修筑为车辆和工作提供接入点,满负荷,将有15个开挖方面和七个隧道钻孔机推进同时完成隧道的火车旅行。
下一步和未来展望(好处和优势)
在接下来的几个月里,我们将在意大利境内委托进行挖掘工作,这将使我们获得100%的线路。然后,我们将有大约10年的工作要做,包括土木工程、隧道装备和运营前的准备工作。
里昂-都灵铁路的建设是欧洲铁路网络发展的一部分,当这条铁路全面运营时,估计将有超过100万辆卡车不再穿越阿尔卑斯山,从而减少一氧化碳2每年排放300万吨。该项目带来的好处还包括在意大利和法国之间建立更大的货运交流,但也会增加客运列车的数量,更短的旅行时间(例如,从巴黎到米兰只需4个半小时,而不是大约7个小时),以及不同欧洲航线的一系列可能的出发地和目的地。
施工期间和完全运作时,有各种各样的利昂 - 都灵线的经济影响。例如,它已经计算出,例如,跨境项目为欧洲经济带来最大的好处,乘数比九个十吨走廊的平均值大3倍。
最后,新基础设施带来的真正主要倍增效益是消除了阿尔卑斯瓶颈,这不仅会影响里昂-都灵路段(300公里),还会影响整个3000公里的地中海走廊,以及按比例计算的3万公里的整个欧洲铁路网络。在这种规模下,包括从能量的角度来看,基础隧道将发挥其全部作用。
